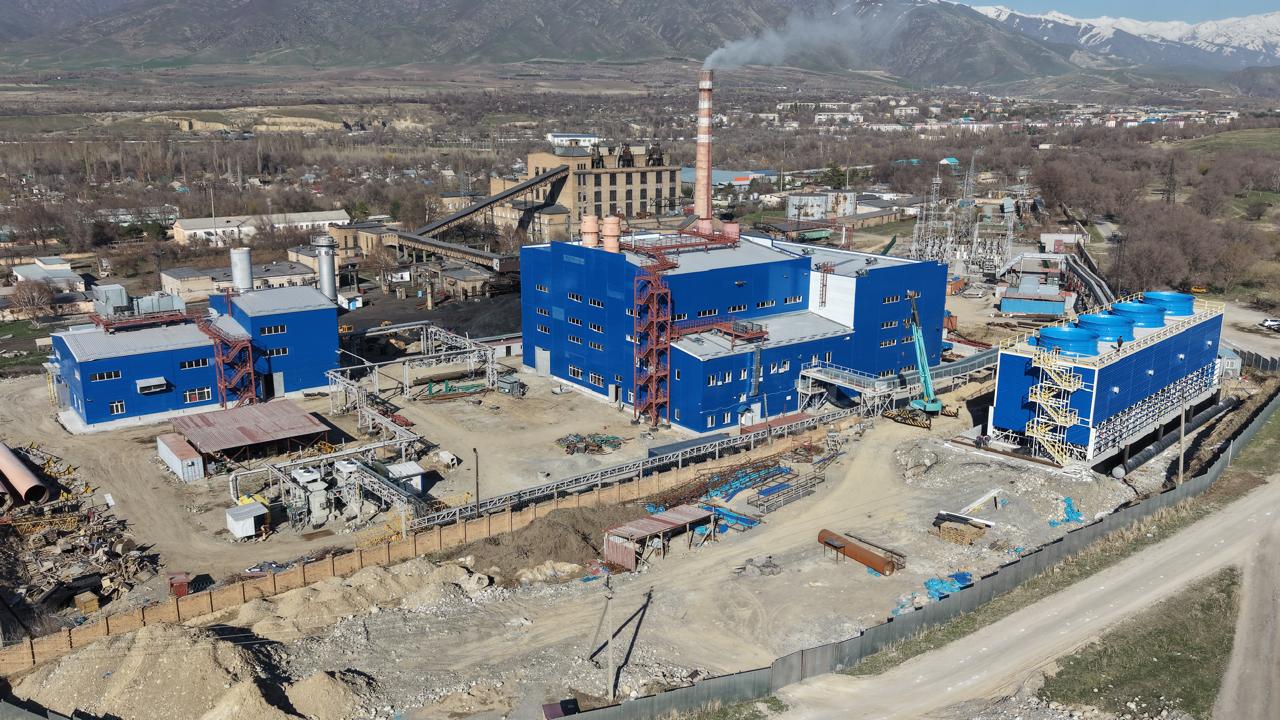

Модернизация и расширение ТОО «Текелийский энергокомплекс» г.Текели І, ІІ, ІІІ этапы

Теплоэнергетика
Жетысуская область

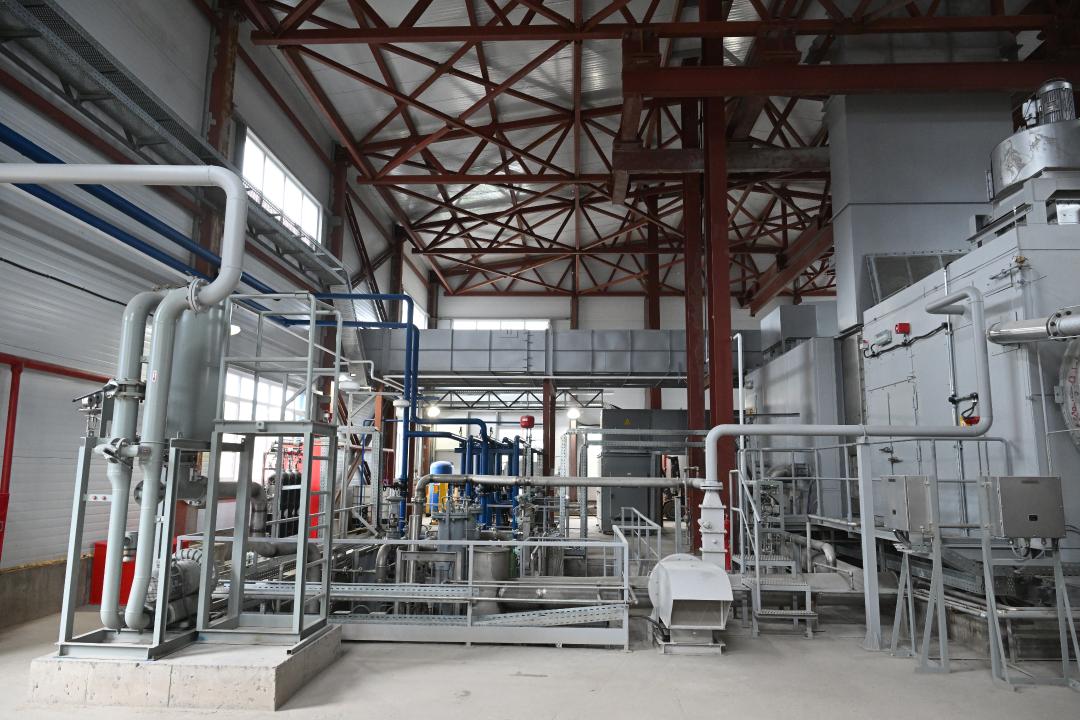

На территории ТЭЦ введена в эксплуатацию парогазовая установка с общей электрической мощностью 53,0 МВт и тепловой мощностью 48 Гкал/час, состоящей из 3-х газотурбинных установок по 12 МВт каждая, трех котлов-утилизаторов и паровой турбины с генератором мощностью 17 МВт.

Детали проекта

Направление
Теплоэнергетика
Статус
Завершено
Сроки
10.11.2026
Бюджет
46,8 млрд теңге
Заказчик
ТОО «Текелийский энергокомплекс»
Подрядчик
ТОО «Бірлік»

Проблематика (до проекта)

Износ
67%
Аварийность
Повышенная
Дефицит мощности
до ~200 МВт

Реализация первого этапа обеспечила повышение надёжности работы электростанции и позволила снизить износ основного оборудования по состоянию на 01.01.2026 года с 67 до 40 %, в свою очередь реализация второго этапа позволила снизить общий уровень износа до 34,2%.

Модернизация и расширение ТОО «Текелийский энергокомплекс» г.Текели І, ІІ, ІІІ этапы

Ход реализации

Прогресс 90%

Этапы выполнения

01.07.2026

Завершающий этап работ

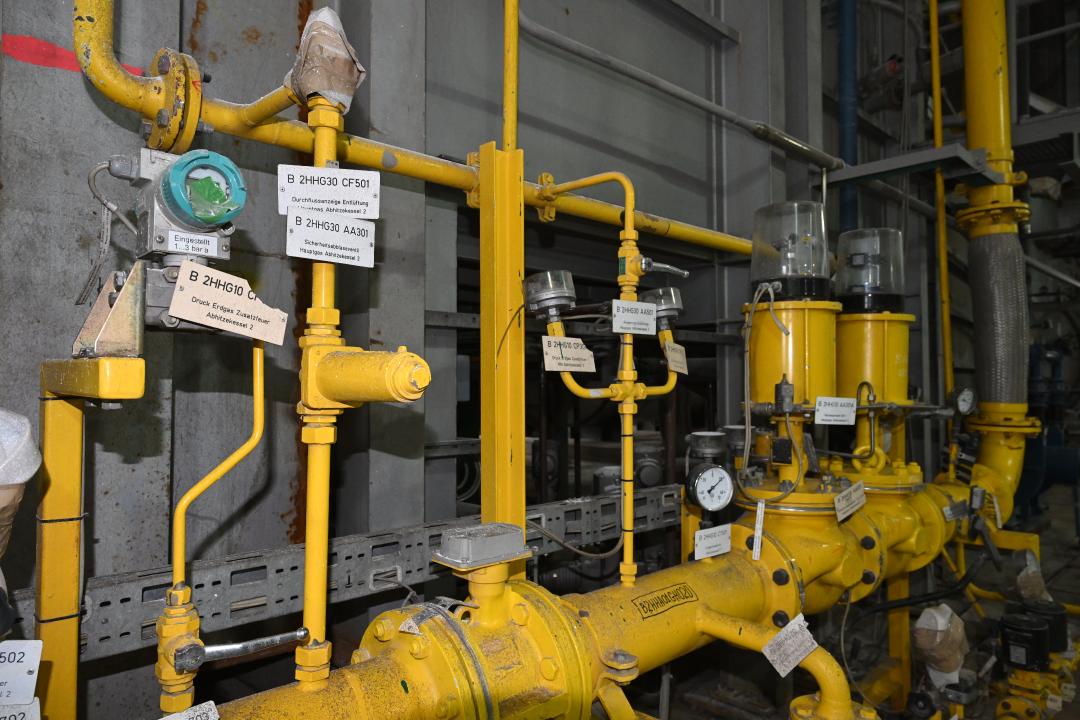

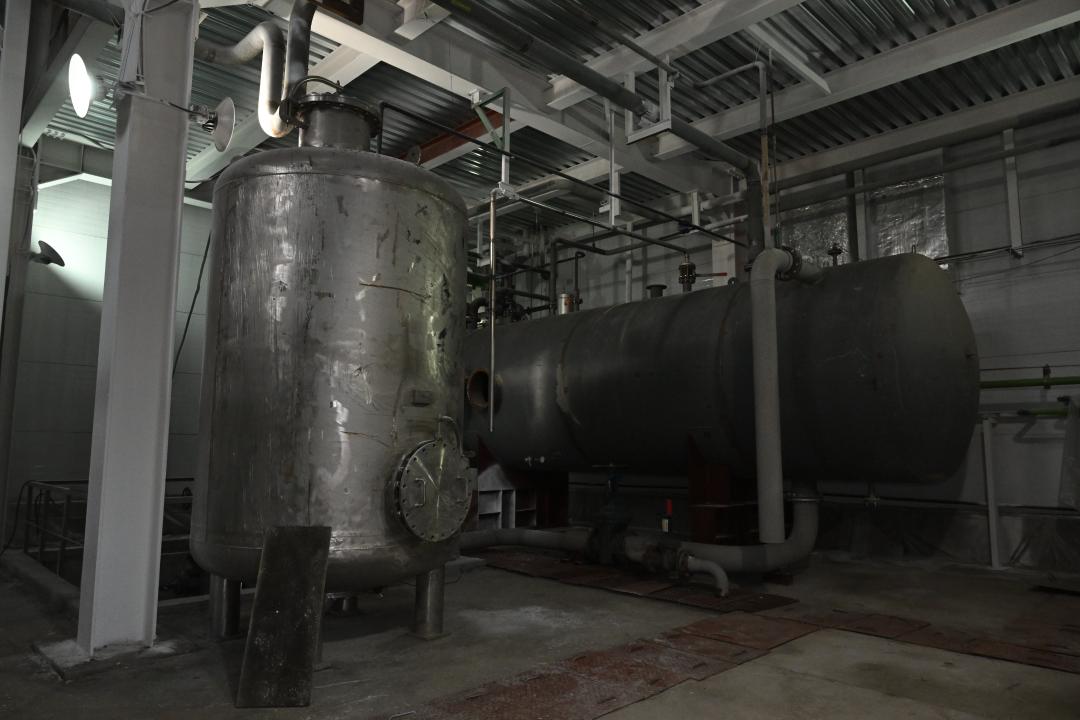

Проводится монтаж и наладка трех котлов-утилизаторов и одного парового турбоагрегата мощностью 17 МВт.

Завершающий этап работ
Завершающий этап работ

Результаты

Эффект для жителей

Бесперебойная подача тепла и электричества потребителям области Жетысу.

Эффект для региона

Повышение надежности электроснабжения Талдыкорганского энергоузла и города Текели.

Техническое состояние Монтаж фундаментов под котлы-утилизаторы (КУ) и паровую турбину (ПТ), генератора трехфазного, синхронного, металлических конструкций каркаса котельного отделения, стенового ограждения котельного отделения и кровли котельного отделения.
Инфраструктура и оборудование В 2025 году введены в эксплуатацию две газотурбинные установки мощностью по 12 МВт, построена третья газотурбинная установка мощностью 12 МВт.
Обеспечение Укрепление энергетической безопасности и создание условий для развития области Жетысу.
